大渡河洪峰平穩渡過長河壩工程

《甘孜日?qǐng)?bào)》    2014年07月11日

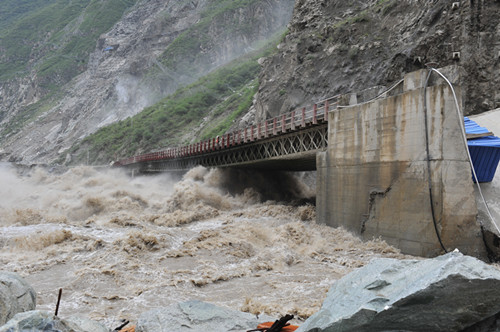

洪峰來臨。
  ■ 馮曦 高利軍 文/圖
  6月29日,奔流的大渡河再次迎來了洪峰,下午16時,長河壩監測點流量已達4380立方米每秒,導流洞進口水位高程1506.67米,水面距離上游圍堰頂高程只剩不到24米的距離,是該工程2005年開工以來,遭遇到的最大洪峰,接近二十年一遇洪水標準,四川大唐國際甘孜水電公司緊急應對,周密部署防汛迎峰工作,確保了本次洪峰平穩度過。
  6月24日開始,大渡河上游流域遭遇了持續強降雨,短短數日,大渡河流量從2000立方米每秒暴漲至3300立方米每秒。
  6月28日上午9時,該公司防汛值班室接到了大渡河水情中心預報,未來兩天,長河壩水電站壩址區大渡河流量將達到5年一遇標準,超過4170立方米每秒,雖然長河壩工程在2012年已經歷過4200立方米每秒洪水的考驗,但該公司仍不敢掉以輕心。
  上午9時30分,該公司總經理張振漢,組織召開了第一次迎峰度汛專題會議,緊急部署防汛迎峰工作,要求防汛值班人員加強長河壩上游圍堰、導流洞出口、響水溝、金湯河等各重要防汛部位的巡視,啟動24小時現場值班制度,加強對各參建單位的防汛值班情況的抽查力度,確保長河壩工程防汛體系的正常運轉。
  6月29日,恰逢周末,但在該公司的防汛指揮中心已是繁忙緊張氣氛,防汛值班員雖已熬紅了雙眼,緊盯著監視屏并時刻保持與前方的聯系;7時23分,該公司副總經理杜三林,長河壩工程部、安全環保部相關負責人來到了指揮中心;8時,流量逼近4170立方米每秒;10時,流量超過4200立方米每秒,已超過該工程自2010年開工以來最大流量,整個指揮中心的氣氛變得隨之凝重起來;10時30分至11時,指揮中心接連收到施工單位電話險情報告:此時此刻,長河壩工程初期導流洞水勢兇猛,導流洞出口橋0號橋臺回填料淘刷嚴重,1號橋墩發生傾斜,橋梁隨時有傾覆的可能,將會危及下游圍堰高程最低的中水十四局、中水五局營地的安全,更將會危及到300余名員工的人身安全;金湯河突發特大洪水,沖垮了通往金湯土料場的場內公路,沿線山體已發生了小型泥石流,土料場通訊、交通已全部中斷,急需救援;持續降雨引發響水溝泥石流,3萬余立方米泥石流堆積物順溝而下,沖垮了響水溝石料場的鋼橋,并堵塞了場內12號路1號隧道。必須馬上清運疏通,否則,響水溝再發泥石流,長河壩上游圍堰和大壩填筑工作面將直接面臨泥石流堆積物的直接沖擊,險情萬分緊急!
  11時05分,該公司召集第二次抗洪搶險會議,再次部署迎峰防汛工作,要求立即啟動長河壩下游圍堰臨水面和淘刷部位大塊石防護工作,施工人員及工程設備立即做好轉移準備;該公司組織江南公司成立搶險突擊隊,趕赴金湯河災區,恢復交通、疏浚河道,同時,第一要?jiǎng)?wù)是,積極配合當?shù)卣瑓f(xié)助當?shù)鼐用?“救人、除險、保財”,履行央企的社會責任。
  11時20分,張振漢、杜三林到導流洞現場指導搶險工作,并成立現場指揮部;11時30分,首批設備已抵達12號公路1號隧道,開始響水溝疏浚工作;12時40分,江南公司65名干部員工作為金湯河搶險突擊第一梯隊,火速趕赴前進,下午14時,第二梯隊攜平板拖車、挖掘機等7臺(套)重裝設備隨后出發。
  這一刻,長河壩工程現場,調集的機械設備、人員物資有條不絮的投入到各個搶險點,全力投入到迎峰度汛的戰斗中。
  14時左右,當看到江南公司搶險突擊隊到來時,康定縣金湯鄉鄉親們欣喜若狂,遠遠的就揮手吶喊,“我們有希望了,大唐公司來支援我們了!”。搶險突擊隊來不及喘息,毅然跳入沒膝的河流中加入搶險戰斗,裝沙袋、搬運、筑堤……,一場與時間賽跑的搶險爭奪戰拉開序幕。
  15時左右,導流洞出口1號橋墩被沖垮,出口橋隨時都有垮塌危險,現場立即指示中水五局、中水十四局對下游圍堰所有施工人員、剩余設備、材料開始轉移,并將該公司的活動中心作為臨時安置備選場所;15時40分,上游圍堰迎水面淘刷嚴重,指揮部立即要求繼續投入設備,加快上游圍堰串石拋投防護速度;這一刻,大家心中只有一個目標、只有一個信念:防止險情進一步擴大,保證工程安全!全體參加搶險人員無私忘我地與洪水賽跑、與險情抗?fàn)帯?br />   正是全體搶險人員這份無私忘我的奉獻,四天三夜的時間,人停機不停,一批同志累了,換另一批同志繼續投入戰斗,各搶險點的險情逐步得到了控制。
  19時15分,下游圍堰上的設備、材料以及300余員工全部安全轉移至施工營地。
  23時,12號公路恢復交通,響水溝泥石流堆積物清理過半。上游圍堰串石拋投施工完成。
  此后兩天,大渡河流量逐步開始下降,但仍維持在4300立方米每秒強度,7月2日,大渡河流量開始實質性下降,0時,流量降至4020立方米每秒,并開始持續下降,7月3日8時,降至3200立方米每秒。7月4日,大渡河流量降至3000立方米每秒以下。
  截至4日,長河壩大壩施工區,撤離人員近300人,無一人傷亡,撤離設備20余臺,無一臺受損;金湯河搶險突擊隊共完成河道開挖300米,開挖方量2.5萬立方米,完成臨河公路修筑恢復60米,人工砂袋河堤加固1300米,解救被困群眾36人,疏散轉移521人,當日下午16時,突擊隊正式撤離金湯鄉,標志著長河壩工程圓滿完成本次迎峰度汛工作。
