​兩河口水電站填筑“大壩之心”

四川日?qǐng)?bào)    2016年11月02日

藏區投資規模最大基建項目全面進入主體工程建設

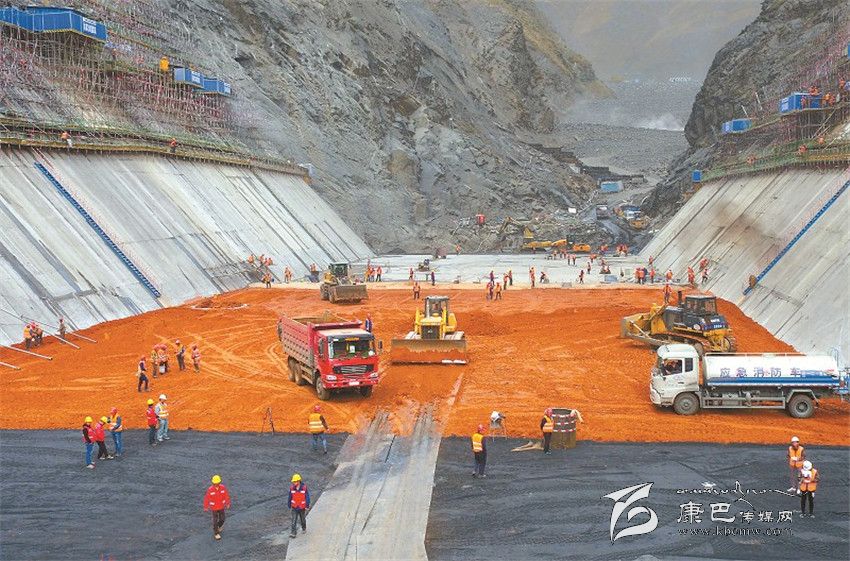

雅礱江兩河口水電站大壩心墻填筑。 宋志評 攝
    兩河口水電站屬于雅礱江干流規劃開發22級電站中的中游控制性龍頭電站,總投資664.57億元。電站總裝機容量300萬千瓦,多年平均年發電量110億千瓦時,計劃2021年實現首臺機組發電,2023年全部工程竣工
    項目設計概算中科研試驗費用超過2億元,已投入科研資金6000萬元以上
    ■郭靜雯 本網記者 李欣憶
    這是中國西部最大的在建工程之一、中國藏區最大的水電工程,總投資超660億元。
    11月1日,甘孜州雅江縣兩河口水電站,隨著第一倉心墻防滲料被填筑進大壩,這座世界第三高的土石壩開始進行關鍵的心墻填筑工程,標志著雅礱江兩河口水電站全面進入主體工程建設階段。
    超大體積的工程量
    10月31日,兩河口水電站工程建設項目現場,雅礱江水奔騰翻涌,工人們?yōu)槿骈_(kāi)始填筑心墻做最后的準備。這個世界級水電工程已初具模型,左右兩岸高達五六百米的巨型邊坡群加固施工,是目前國內外水電工程中最大的高邊坡群支護作業。
    “左岸最高邊坡足足有606米。”中國電建集團成都勘測設計研究院工程師朱先文說,巖石邊坡加固的常規辦法是用錨索固定。1.5萬根錨索將被釘進兩河口水電站的高邊坡群里,這些錨索的鋼材用量達3萬噸,相當于把“鳥巢”的鋼結構抬到海拔3000米的高山上。
    中國電建兩河口水電站一二·五局聯合體副經理練新軍介紹,兩河口水電站大壩是礫石土心墻堆石壩,心墻則是大壩的“心臟”。“大壩之心”將經過1000多層填筑,上萬次碾壓,最終煉成能抵擋260米高水壓力、庫容107億立方米的銅墻鐵壁。大壩總填筑方量達4300萬立方米,如果按1米見方的填筑料鋪展開,可繞地球一圈還多,碾壓長度可繞地球6圈。
    超乎尋常的工期任務
    在雅礱江公司兩河口建設管理局大壩組組長楊希的工作本上,“11月1日大壩心墻全面填筑”被紅筆標注,這是今年最重要的工程節點。“每年6月至9月是雨季,12月至來年2月是冬季,施工條件惡劣,有效施工時間只有200天左右。”時間緊迫,而高海拔作業效率又比在平原低。以大壩壩肩開挖工程為例,項目實施過程中,從材料堆放點到達作業面,需要攀爬200米至500米的垂直高差,作業人員僅此一項就耗時至少2小時。
    為了趕工期,上萬工人、上千臺設備日夜奮戰在一線。中國電建兩河口水電站一二·五局聯合體生產指揮中心主任余良松介紹,剛剛過去的9月幾乎天天下雨,而化學灌漿必須在干燥狀態進行。等雨停不是辦法,余良松和同事們想出了絕招,在灌漿作業面上砌磚,把雨水引到兩邊,并在上面蓋雨布,用鋼絲繩固定,這樣一個干燥的“小房間”就蓋好了,幾乎不影響作業。在大壩兩岸,這樣的“小房間”有上千個,灌漿口有上萬個。
    超高的世界級技術難題
    兩河口水電站屬于雅礱江干流規劃開發22級電站中的中游控制性龍頭電站,總投資664.57億元。電站總裝機容量300萬千瓦,多年平均年發電量110億千瓦時,計劃2021年實現首臺機組發電,2023年全部工程竣工。兩河口水電站是目前我國藏區開工建設規模和投資規模最大的基建項目,是四川電網的骨干電源和戰略工程。
    據雅礱江公司董事長陳云華介紹,兩河口大壩綜合規模和建設難度均居世界土石壩工程前列,建設中將克服高海拔、高邊坡、高土石壩、高泄洪流速等諸多世界級技術難題與挑戰,國內外無論從技術規范還是工程實例方面都沒有可借鑒的成熟經驗。兩河口水電站已開展了一系列世界級的科研試驗研究,項目設計概算中科研試驗費用超過2億元,目前已投入科研資金6000萬元以上。
